全屋翻新時廚房可唔可以搬位?煤氣喉、去水斜度同防火門話你知邊條線唔可以過
全屋翻新想改廚房位置或者佈局?整理煤氣、去水、防火分隔同電力負荷嘅限制,同埋喺限制入面點樣優化工作流程。
- 全屋翻新
- 廚房
- 佈局
- 煤氣
- 防火
本篇目錄5 節
講到全屋翻新,好多人最想改嘅就係廚房:想大啲、想開放啲、想將爐頭移去窗邊、想加一張中島。不過廚房係全屋限制最多嘅空間,牽涉煤氣、食水、去水、排煙、電力同消防六條線。每一條線都有法規或者物理限制。呢篇由「搬唔搬得」講起,再講喺限制入面點樣將廚房佈局做到最順手。

起:廚房嘅六條線
想改廚房之前,先將六條線逐條搞清楚,因為每一條都可以令你嘅設計推倒重來。
煤氣
如果廚房用煤氣,任何改動煤氣喉嘅工程,都要由註冊氣體工程承辦商安排註冊氣體裝置技工進行。機電工程署負責規管氣體安全。煤氣爐頭位置改動,唔單止係喉管長短問題,仲要考慮通風同排氣。爐頭唔可以隨便移去冇窗或者通風唔足嘅位置。
食水
洗碗盆同洗碗碟機要接食水。水務署規定水喉工程一般要由持牌水喉匠進行,部分屬小規模性質嘅工程有豁免安排,但改動喉管路線、加接新喉位就要按規定處理。全屋翻新時如果一併換喉,要問清楚邊部分要事先書面同意。
去水
去水靠重力,需要足夠斜度。洗碗盆離原有去水位越遠,去水喉就要越長,斜度要求令地台需要加高或者喉管要外露。去水唔夠斜,日後容易淤塞同有異味。所以洗碗盆通常唔可以搬得太遠。
排煙
抽油煙機要將油煙排出室外。排煙管越長、轉彎越多,抽力越弱。爐頭位置最好靠近外牆排氣口,唔好為咗擺位而將排煙管拉過成個廚房。
電力
現代廚房電器多:電磁爐、焗爐、蒸爐、洗碗碟機、雪櫃、微波爐、熱水爐。大功率電器要獨立電路,由註冊電業工程人員設計同安裝。全屋翻新時要計清廚房總負荷,必要時增加電路或者申請增加供電容量。
消防
1823 嘅解答提到,廚房同其他空間之間嘅防火牆同防火門唔可以隨便拆除,廚房位置同面積亦唔可以隨意改動。好多單位嘅廚房門係防火門,有自動關門器,唔可以拆走或者長期打開。想做開放式廚房,要先問認可人士你個單位嘅批准圖則有咩要求。
承:喺限制入面優化佈局
六條線決定咗廚房嘅大框架。喺呢個框架入面,仍然有好多空間可以改善。

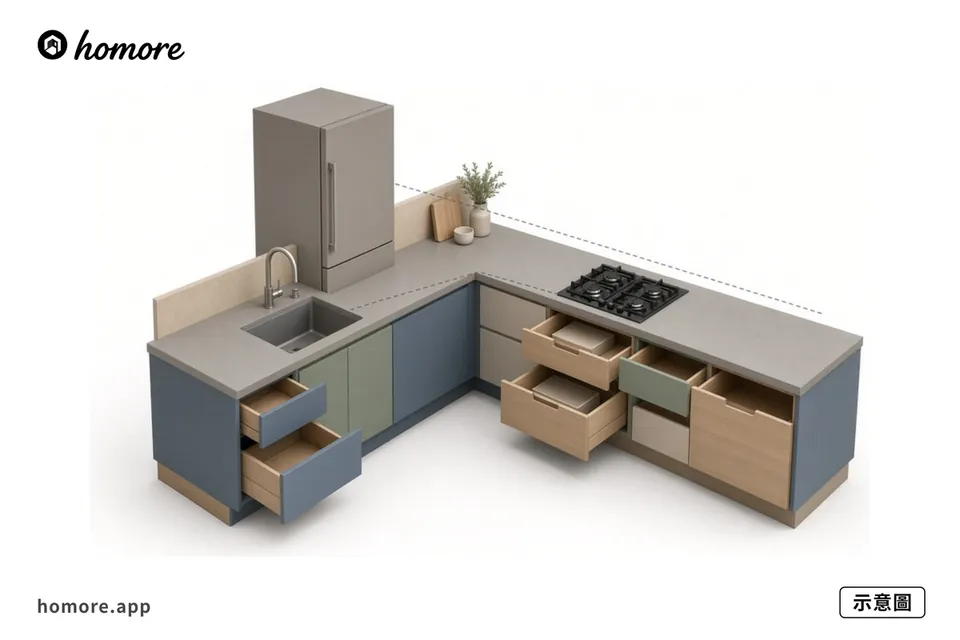

工作三角
廚房最常用嘅三個點係雪櫃、洗碗盆同爐頭。三點之間嘅距離唔好太遠,亦唔好太近,中間唔好有障礙物。理想流程係:由雪櫃攞材料,去洗碗盆洗,喺枱面切,然後去爐頭煮。佈局要順住呢個次序排列,減少來回行。
枱面長度同備餐位
洗碗盆同爐頭之間要有一段連續枱面做備餐位,太短會令切菜同擺放碗碟好擠迫。爐頭兩邊都要有放鍋同碟嘅位置。如果廚房太細,可以考慮用抽拉式工作板或者摺疊枱面。
一字型、L型、U型同走廊型
一字型適合狹長廚房,所有設備排成一行,但工作三角拉得長。L型利用轉角,工作三角較緊湊,但轉角櫃要用旋轉架或者拉籃先唔會浪費。U型收納最多,但要夠闊先唔會擠迫。走廊型兩邊都有櫃,中間通道要夠兩個人轉身。全屋翻新時,可以喺六條線允許嘅範圍內揀最適合嘅形態。

收納分區
廚房收納按用途分區:近爐頭放鍋具同調味料,近洗碗盆放碗碟同清潔用品,近雪櫃放乾貨同保鮮盒。地櫃用全拉出抽屜比層板方便。吊櫃做到頂,最上層放少用物品。高身櫃可以嵌入焗爐同蒸爐,減少彎腰。
電器嵌入嘅細節
嵌入式電器要按廠方安裝說明預留散熱位,櫃身開孔尺寸要準確。雪櫃旁邊要留開門空間,唔好貼正牆身令門開唔盡。洗碗碟機要近洗碗盆,方便接駁食水同去水。
轉:常見嘅改廚房想法同現實
想做開放式廚房
開放式廚房受防火要求限制。部分單位可以用耐火玻璃門或者保留門框做半開放,但要先由認可人士睇批准圖則。中式煮食油煙重,開放式要配強力抽油煙機,客廳近廚房一邊要揀易清潔物料。
想加中島
中島需要四邊都有足夠通道,細廚房好難做到。如果中島要裝洗碗盆或者爐頭,就要拉水電同排煙過去,成本同難度大增。可以考慮唔接水電嘅中島,純粹做備餐同收納。
想將廚房搬去另一個位置
廚房位置涉及排煙、去水同消防,加上樓上樓下單位嘅廚房通常垂直對齊,共用去水立管。將廚房搬去原本係睡房嘅位置,去水同排煙都好難解決,亦可能違反建築規定。除非有專業人士確認可行,否則唔建議。
想由煤氣改電
全屋翻新係由煤氣轉用電磁爐嘅好時機。改用電要確認電力負荷足夠,原有煤氣喉要由註冊氣體工程人員妥善處理。熱水爐如果都係煤氣,要一併諗清楚。
合:廚房佈局清單
- 煤氣喉改動已由註冊氣體工程承辦商評估
- 去水位同斜度已確認
- 排煙路線最短
- 廚房電器清單同電路已計
- 防火門同防火分隔要求已問認可人士
- 工作三角距離合理
- 備餐枱面足夠長
- 收納按用途分區
- 嵌入式電器散熱位已預留
報價要點
消委會研究顯示好多報價單冇列齊項目同數量。廚房報價要分開列:拆除、水喉、煤氣、電力、櫃體(寫明板材、門板、五金、尺寸)、枱面(物料、長度、開孔)、電器安裝、牆磚地磚面積。每項都有數量,比較先公平。
驗收要點
煤氣工程完成要由註冊技工做測試;電力工程收齊完工證明書;水喉開水測試有冇漏;去水倒水睇流速;抽油煙機開最大檔睇抽力;櫃門抽屜逐個開關;枱面接位同玻璃膠收口檢查清楚。
枱面物料點揀
廚房枱面常見有石英石、人造石、不鏽鋼同天然石。石英石硬度高、耐刮,但接駁位要處理好;人造石可以無縫接駁,但較易刮花同受熱變色;不鏽鋼耐熱易清潔,但會有刮痕;天然石紋理獨特,但部分種類較易吸污。揀之前問清楚枱面厚度、接駁位位置、洗碗盆係底盆定面盆、爐頭開孔由邊個負責。枱面通常喺地櫃安裝完成後先上門度尺,所以工期要預留度尺到安裝之間嘅時間。
牆磚同防水
廚房牆身近洗碗盆同爐頭位置要用易清潔物料,例如牆磚或者玻璃背板。地台用防滑地磚,廚房地台要做防水,1823 亦提醒廚房同浴室地台要妥善鋪設防水層。全屋翻新如果拆走舊地磚,防水層通常都會被破壞,要重新做,並喺鋪磚前做閉水測試。
照明
廚房照明要分兩層:天花基本照明同枱面工作照明。吊櫃底裝燈帶,切菜時唔會被自己影子遮住。爐頭位用抽油煙機內置燈。燈具揀易清潔款式,近爐頭避免用布料或者易積油嘅燈罩。
垃圾同回收
廚房垃圾桶經常冇位擺。地櫃內可以預留分類垃圾桶位,近洗碗盆最方便。回收物分類需要多個容器,設計時預留位置,避免日後放喺地上阻路。
雪櫃尺寸要預留
雪櫃係廚房最大件電器,日後換大雪櫃係常見情況。設計時雪櫃位預留多少少闊度同高度,同時留意門要開到九十度以上先拉得出抽屜。雪櫃背後同頂部要有散熱空間,唔好用櫃體封死。
工期同生活安排
全屋翻新期間廚房冇得用,通常係最多人覺得不便嘅地方。廚房工程包括拆除、改喉、防水、鋪磚、裝櫃、度枱面、裝枱面、裝電器,前後可能要幾星期。如果翻新期間要繼續住,可以安排臨時煮食位或者外出用膳。
一家人點樣共用廚房
如果屋企有兩個人經常一齊煮,廚房通道要夠兩個人錯身,洗碗盆同爐頭之間唔好只得一條窄通道。可以考慮將備餐位同煮食位分開兩邊,一個人切,一個人煮,互不阻擋。小朋友喺廚房附近活動,爐頭旋鈕同刀具抽屜要有安全鎖,焗爐門揀隔熱款。
舊樓廚房嘅隱藏問題
舊樓廚房拆開後,常見問題包括去水喉積油淤塞、牆身因長期蒸氣而批盪鬆脫、舊電線老化同煤氣喉生鏽。拆除後先由各註冊人士檢查,再決定修補範圍,預算要預留應變金。
一句總結
廚房先守住六條線,再喺線內優化流程,就唔會做到一半推倒重來。
下一步:比較裝修報價
收到裝修報價單之後,可以上載到 Homore 免費 AI 分析報價,逐項睇清楚做咩、漏咗咩、邊度寫得含糊,再自己決定同邊間公司傾。
FAQ
常見問題
全屋翻新時廚房可唔可以搬位?
廚房位置牽涉煤氣、去水、排煙同消防,一般唔建議大幅搬位;要改先問認可人士同相關註冊人士。
煤氣喉可唔可以自己搵師傅改?
唔可以,煤氣喉改動要由註冊氣體工程承辦商安排註冊技工進行。
廚房防火門可唔可以拆?
防火門同防火分隔唔可以隨便拆,想做開放式要先睇批准圖則同問認可人士。
細廚房可唔可以加中島?
中島需要四邊有足夠通道,細廚房通常唔適合,可以考慮抽拉式工作板代替。
參考
參考資料(2026年10月核對)
本文只作資訊整理,唔係法律意見,亦唔係工程或財務建議。實際以你單位嘅公契、管理處規定、批准圖則、相關法例同專業人士意見為準。
