裝修報價紅旗點標註:漏報同不合理項一次睇清

裝修報價紅旗點標註?漏報、單位混亂、異常區間同條款空缺點標成提問清單;對照裝修報價指數再比三份單。

本篇目錄17 節

拎到報價單最怕唔係數字大,而係唔知邊啲位係「紅旗」。紅旗唔等於一定有問題,但係代表你要停低、追問、對照,再決定係咪接受。本文教你用裝修報價指數同工種結構,系統咁標註漏報、單位混亂、異常區間同條款空缺,令三份單可以放喺同一張紙上比較。

示意圖:報價紅旗四類標註教學板
示意圖(非真實單位/非某品牌樣板):示意圖:報價紅旗四類標註教學板。只作教學示意。

點解要標紅旗而唔係只睇總價

總價吸引,係因為一眼就睇到。但消委會同行業指引都提醒:投訴好多時嚟自「口頭講過、單上冇寫」或者「單位唔一致」。你若果只係用總價排序,等於忽略咗真正影響最終支出嘅結構。紅旗標註係一個中間步驟:先標、後問、再對齊,最後先計總價。

同 裝修報價比較方法、報價單位點讀 一齊用,效果最好——先釐清單位,再標紅旗,最後先去對齊三份單。

紅旗分類表(建議直接印出)

紅旗類型常見寫法你要追問嘅嘢建議動作
漏報「另計」「現場度」「視乎情況」範圍、單位、上限要求補項價或寫死上限
單位混亂呎/項/套混用同一工種單位係咪統一要求改成同一單位再比
異常區間遠低於或遠高於樣本中位物料規格、人工日數對照裝修報價指數
條款空缺冇暫留金、冇變更單點樣處理加價同延誤寫入合同附件
比例失衡某一工種佔比異常高/低係咪拆咗去其他項對照工種佔比

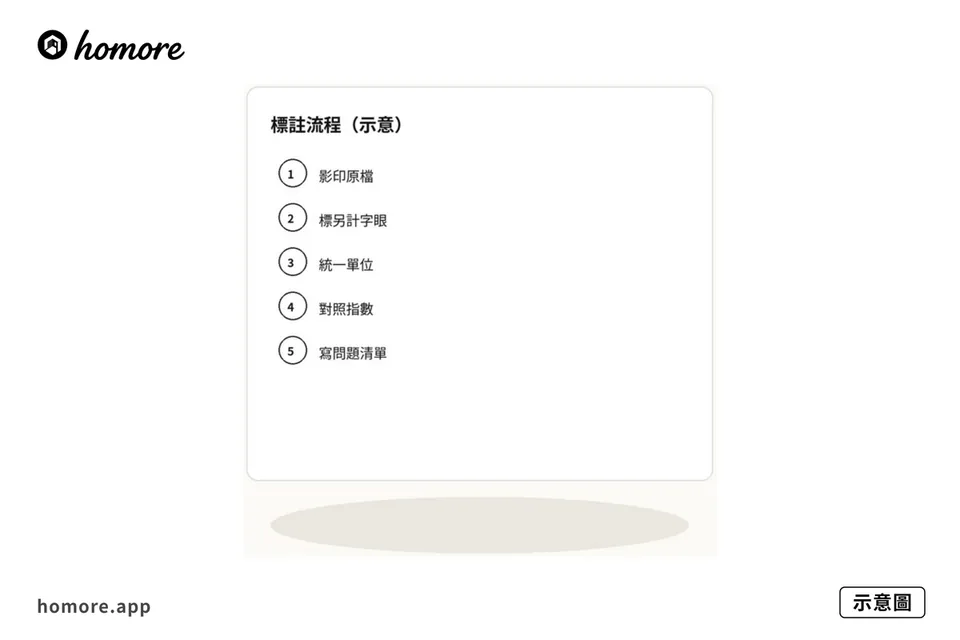

示意圖:紅旗標註五步流程
示意圖(非真實單位):示意圖:紅旗標註五步流程。只作教學示意。

表內「異常區間」要用裝修報價指數(樣本中位區間),唔好直接套用消費物價指數——CPI 反映整體物價,唔係你屋企嗰個工種嘅報價結構。點樣讀指數可睇 裝修報價指數點睇。

標註流程(清單)

  • 影印或匯出 PDF,保留原檔
  • 用螢光筆標「另計/待定/視乎」字眼
  • 每個工種旁寫上單位(呎/項/套/暫定)
  • 對照裝修報價指數,標出明顯偏離中位嘅項
  • 對照 工種佔比點拆,標出比例失衡
  • 檢查有冇暫留金、變更單、保養條款
  • 將紅旗抄成問題清單,發返畀判頭書面回覆
  • 三份單用同一清單再比一次總價

漏報:最常見亦最易爆支

漏報唔一定係惡意。有時係範本舊、有時係假設你知「行業慣例」。但對業主嚟講,單上冇寫就等於範圍未鎖死。常見漏報包括:清拆運費、泥水找平、防水試水、電箱升級、冷氣喉位、傢俬運送上樓、夜間或假日施工附加、垃圾清運次數上限。

處理方法唔係叫對方「盡量包晒」,而係要求每一項寫清楚:包定唔包、單位、數量、單價、小計。若果對方堅持「現場度先報」,至少要寫一個「唔超過某某金額」嘅上限,同埋觸發條件。細節可對照 隱蔽工程點標籤 同消委會項目清單。

不合理項:點樣同指數對照

「不合理」要有參照,唔可以憑感覺。做法係:

  1. 將單上項目對應到工種(泥水、木工、油漆、電工、水喉等)。
  2. 用裝修報價指數睇該工種樣本中位區間。
  3. 若果單價遠低於中位,問清楚物料牌號、厚度、人工日數;遠高於中位,問清楚係咪包咗其他項。
  4. 記錄對方書面答覆,作為變更同驗收依據。

記住:指數係樣本區間,唔係官方限價。你嘅單位樓齡、樓層、物料選擇都會令實際價偏離中位。指數嘅用途係「提出問題」,唔係「宣判對錯」。

條款空缺亦係紅旗

好多業主只睇工程項,忽略條款。冇寫暫留金比例、冇寫變更單格式、冇寫延誤責任、冇寫保養起算日——呢啲都會喺中後期變成爭議。建議至少對照 裝修合同要點、付款分期 同 變更工單,將空缺標成紅旗,要求補入附件。

實戰例子:三份單點樣標完再比

假設你收到 A、B、C 三份單,總價分別係中位、偏高、偏低。你唔好即刻刪低價嗰份。先:

  • 將三份單抄入同一張對齊表(欄位:工種、單位、數量、單價、小計、備註)。
  • 標出所有「另計」。
  • 標出單位唔一致嘅行。
  • 標出偏離裝修報價指數超過合理波幅嘅行。
  • 要求三間都回覆紅旗問題。
  • 回覆齊之後,先再比總價同工期。

呢個流程同 三間報價點對齊 完全兼容;紅旗標註其實就係對齊之前嘅預處理。

常見誤區

誤區一:紅旗等於踢走。 唔係。紅旗係提問清單。有啲紅旗解釋得清,就可以接受。

誤區二:用物價指數代替裝修報價指數。 CPI 上升唔等於你嘅泥水單價一定跟住升;反過嚟,CPI 平穩亦唔代表某工種冇波動。

誤區三:口頭解釋就夠。 一定要書面。即時通訊可以,但要整理成清單存檔;最終應寫入報價附件或合同。

誤區四:只標價錢,唔標數量。 數量錯一樣會爆支。數量核對見後續指南同 預算緩衝策略。

同 AI 分析點樣配合

人手標紅旗最穩陣,但係費時。若果你有 PDF 或清晰相片,可以先用平台做一次結構掃描,再人手覆核。掃描結果只係輔助,最終決定權喺你。

下一步:免費 AI 分析報價單內容內容

Homore 係香港裝修報價對照平台。你可以上 免費 AI 分析報價單內容,上載 PDF 或相片,系統會分析報價單內容並標出漏項、單位混亂同異常區間,再同裝修報價指數對照。唔會代你簽合約,亦唔會推介任何一間公司;分析結果只供你自己核對之用。

紅旗會議點開

標完紅旗之後,建議開一次短會議(線上或現場都得),只處理問題清單,唔好發散去改設計。會議前把清單按「必須答先可比價」同「可以後補」分開。會議中要求對方逐條書面確認,會議後二十四小時內出修訂報價或附件。若果對方只肯口頭帶過,你就要把會議紀錄自行整理成電郵,請對方回覆「確認無誤」。呢個習慣可以大幅減少「以為大家講咗」嘅爭議。

同工序、付款節點一齊睇

紅旗唔止影響價錢,亦影響工序同付款。例如漏報防水試水,會影響可唔可以收下一期款;單位混亂會影響驗收點計數。所以標紅旗時,順便喺旁邊註「影響工序/影響付款」。之後對照工序時間表同付款分期,先決定邊啲紅旗一定要喺簽約前清掉,邊啲可以留低做緩衝。清得越早,中後期變更越少。

文件歸檔建議

建議每個項目一個資料夾:原報價、標註版、問題清單、書面回覆、修訂報價、對齊總表、合同附件。檔名加日期。之後若果有變更或爭議,你可以快速翻到「當時雙方同意咗咩」。消委會同埋行業指引都強調書面紀錄嘅重要;你做齊歸檔,就係最實際嘅自我保護。

方法論:先結構、後總價

無論邊個主題,決策順序都建議係:鎖定範圍 → 統一單位同數量 → 標紅旗同漏項 → 對照裝修報價指數同工種佔比 → 還原總價 → 先睇條款(付款、暫留、變更、保養)→ 最後先比較總價同工期。次序倒轉,好易被紙面最低價帶走。Homore 平台嘅角色係幫你把報價單結構掃描清楚,令你可以用同一套方法論做決定;最終選擇仍然喺你。

紅旗等級:黃同紅

實務上可以把旗分成兩級。黃旗代表「要解釋但未必改單」,例如某工種略高於裝修報價指數中位,但規格確實升級。紅旗代表「未解釋就唔好簽約」,例如大額另計、單位混亂、關鍵隱蔽完全冇寫。會議時先清紅旗,再討論黃旗。等級化可以令討論更聚焦,避免所有標記都被當成同等嚴重,反而令對方防禦性回覆、真正風險被淹没。

同家庭成員點对齐

若果決策唔止一個人,標註版應喺家庭內部先達成一致,再對外發問題清單。內部未对齐就對外開波,最易出現「你問完佢又加問」令判頭疲勞、回覆質素下降。内部會議甚至只需十五分鐘:邊啲紅旗必須清、邊啲可以接受風險。

FAQ

常見問題

點樣判斷「異常區間」?

以裝修報價指數該工種樣本中位為參照,再考慮樓齡、樓層、物料。偏離唔等於錯,但要有書面解釋。

紅旗要標幾多先算夠?

唔係越多越好。重點係漏報、單位混亂、異常價、條款空缺四類。標完要變成可回覆嘅問題。

判頭唔願改單點算?

至少要求書面確認範圍同上限。若果連書面都唔肯,就要重新評估合作風險,並參考 [糾紛途徑](/guides/jiufen-tujing) 了解後續選項。

局部裝修同全屋裝修紅旗有分別嗎?

有。局部裝修固定成本攤分唔同,漏報清場同保護項更常見。可一併睇預算同工序相關指南。

標完紅旗之後下一步?

對齊三份單 → 鎖定範圍 → 寫入合同附件 → 按工序同付款節點推進。

參考

參考資料(2026年10月核對)

下一步

有報價單,就逐項核對清楚

用 Homore 分析報價單內容,睇有寫、寫得含糊同未列嘅項目,再帶住具體問題問返公司。

回到頁頂
