2027年裝修報價指數點睇:樣本中位區間同解讀方法
裝修報價指數點睇先唔中伏?分清樣本、中位數同區間;點對齊範圍同單位再讀數;同政府建築投標指數有咩分別;業主解讀剔選清單。
- 裝修報價指數
- 裝修報價
- 裝修預算
- 報價比較
- 裝修流程
本篇目錄14 節
「裝修報價指數」好多人當官方物價或保證價。其實家居裝修市場散、單位差異大,指數有用嘅係方法論:樣本點嚟、中位定平均、區間點讀、同你份單範圍有冇對齊。呢篇只教點睇點對單——唔提供保證價錢數字。開工前比三份單見報價比較;預算見裝修預算。

呢頁同其他頁有咩分別
直接答
係: 按同一口徑整理樣本後,用中位或分位區間表達市場常見落點嘅讀數工具。Homore 分析報價單內容≠官方指數。
唔係: 統計處建築工程投標價格指數(大型建築口徑,唔作家居保證價)。
唔係: 消費物價口徑或判頭「市場價保證」。本文「裝修報價指數」專講家居報價樣本讀法。
消委會指出欠數量單價分項時好難判斷是否合理——指數救唔到欠欄位嘅單。

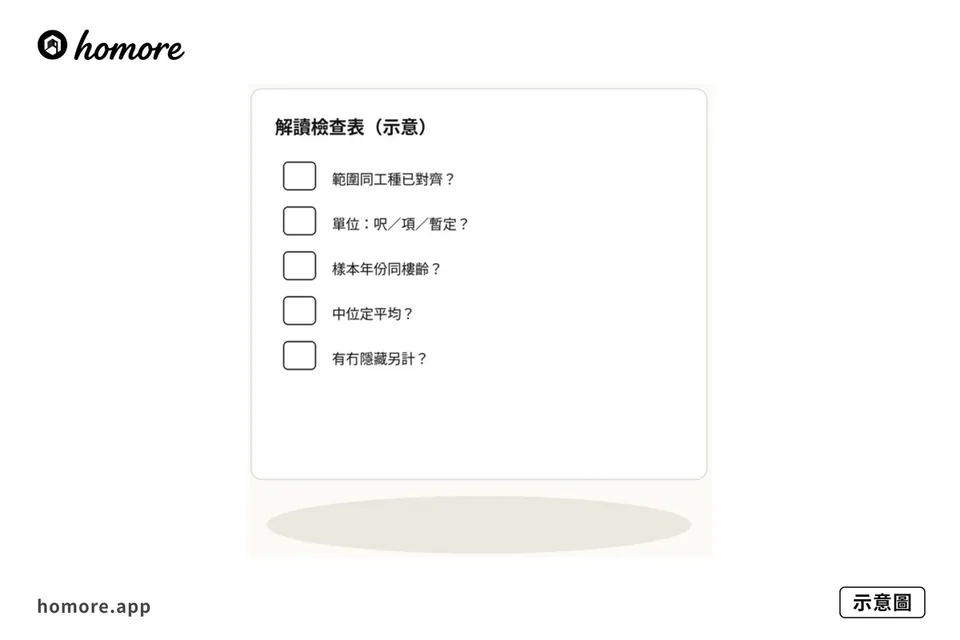

步驟:點做先唔中伏
1. 先寫死對照範圍
全屋定局部?包清拆泥水水電木工油漆訂造?包按金清運棚架?範圍唔齊中位冇意義。
2. 對齊計量單位
呎價項價套餐暫定混用會對唔上;見同批報價單位篇。
3. 分清中位平均眾數
中位較穩;問統計量同樣本數。
4. 睇區間唔好只睇一個數
跌出區間先標紅旗,再查規格漏項定另計。
5. 對樓齡地區季節假設
舊樓隱藏項多;旺季波動係因素唔係保證加減幅。
6. 用指數對分項
總價可靠減料捱入區間;連工種佔比一齊對。
7. 保留變更路徑
簽約後改範圍走變更工程單。
收到報價之後,可用 Homore 免費 AI 分析報價單內容 標出欠欄位、異常分項同口徑唔齊之處——唔代簽、唔代推公司。平台簡介:AI 幫你分析報價單內容、對三份單、留意漏報同不合理項;最終決策同簽署仍然係你。
讀數決策表

| 你手上有 | 先做 | 先唔好做 | 點解 |
|---|---|---|---|
| 市場呎價文章 | 對齊範圍單位年份 | 乘面積當預算 | 常唔包訂造清拆另計 |
| 樣本中位區間 | 問樣本數樓型 | 當官方保證 | 樣本偏差令中位漂移 |
| 三份總價差遠 | 先對齊清單 | 只揀最平 | 可能漏隱蔽暫定 |
| 建築投標指數 | 當宏觀參考 | 直接換算家居 | 口徑係建築工程 |
| 單一市場價整數 | 要求拆分項區間 | 壓價到底 | 無從核對規格 |
註:本頁唔提供價錢數字保證;重點係欄位、口徑同對齊方法。實際金額視單位、工種、物料同當日協議而定。
樣本說明同談判用法
負責任嘅指數摘要應交代:來源同篩極端值、時間窗、單位類型、範圍定義、統計量同樣本數、已知偏差。缺說明就只係靚數。消委會倡規範研究指出細項常欠奉——同一邏輯適用任何市場價宣稱。
健康用法係對齊問題清單,唔係「貴過指數=一定黑」。問:範圍一致?邊項高過區間?低過係咪降級或客供?暫定有冇上限?指引要求變更先確認價錢同新完工日;HKIS 將變更管理列必談。
現金流:消委會引述訂金宜唔超約四成、準則要明確、尾數驗收後付;HKIS 分期付款≠驗收。指數唔替你寫條款。對建築投標指數只借方法論,唔好直接乘升跌幅。
點樣同「裝修報價指數」一齊用(方法論)
無論本頁主題係佔比、局部、套餐定隱蔽,對照「裝修報價指數」時都守同一套規矩:
- 先對齊範圍:指數樣本若係全屋清拆到油漆,你卻只做廚廁,唔好直接用中位總價判貴平。
- 先對齊單位:呎價對呎價、項價對項價;暫定行單獨拉出。
- 先對齊樓況假設:新樓收樓、二手翻新、資助房屋限制單位,樣本要分開或至少標註。
- 先對齊時間窗:物料同人工氣氛會變;舊文唔好當今日保證。
- 先對齊統計量:中位、平均、區間;問樣本數同已知偏差。
政府統計處建築工程投標價格指數可以反映大型建築成本氣氛,但唔等於家居裝修報價指數,唔好直接換算。消費物價走勢同樣唔宜直接乘喺你份報價單。本文講嘅裝修報價指數,一律係家居報價樣本讀法。
讀指數時仲要問:樣本有冇分開連工包料同客供?有冇把訂造傢俬同現場工種切開?有冇把管理處按金、清運、棚架放喺另計?呢啲切法唔齊,中位數再靚都係「不同世界」嘅數。消委會多次指出報價欠數量、單價、分項會令消費者難以判斷總收費是否合理——指數只係第二層工具,第一層仍然係完整報價單。
落地模板:你可以點抄
把本頁表格抄去試算表:左欄固定用本頁表頭,右欄貼三間報價原文短句(唔好改寫到失真)。每一行只准三種狀態:一致/差異已註/缺項待補。待補多過三行就唔好簽約。對完之後再開 免費 AI 分析報價單內容 做第二輪欄位檢查;兩邊結論唔一致時,以書面報價同你份業主清單為準。
建議同時準備一個「問題清單」檔:每條紅旗一句問題、期望書面答覆、截止日期。會議或通話之後,把答覆貼返報價註釋或電郵,避免「以為講咗」。HKRG 強調重要溝通保留書面紀錄;HKIS 建議保留協議、變更、發票、對話紀錄。可以設三個資料夾:報價原文、對齊表、相片/圖則;檔名用日期+版本,避免「最終版真最終」混亂。
若你屋企係二手或局部工程,額外加一頁「假設欄」:原防水是否重做、電箱是否升級、鋁窗誰負責、物管運料限制。假設一變,總價同工期都可能變;呢頁假設要同報價單、變更單共用同一套字眼,減少事後各說各話。
付款、驗收、變更點夾埋
讀完報價方法仍然要處理錢同風險。消委會引述建議:訂金宜唔超過工程總額約四成;每期付款準則要明確,避免「完成某百分比」含糊;尾數宜驗收後支付。HKIS 建議可聲明:任何一次分階段付款並不代表已同意及接受該階段之完成。變更工程要先確認價錢同新完工日,再動工——口頭「做咗先算」高風險。
若本頁主題涉及隱蔽或舊樓,驗收節點應寫入進度表(試水、通電、封板前會驗),相片命名規則(日期+位置+工項)喺開工日就定。緩衝預算屬業主內部工具,唔等於把緩衝全數變成第一次付款。細節見付款分期、變更工程單、裝修工期、裝修預算、工序時間表。
付款掛鈎可以寫三種常見方法(方法唔係比例保證):即時補差、併入下一期進度款、併入尾數。每種都要對得上變更單或分項編號。隱蔽工程更適合把「封板前驗收通過」寫成進度款觸發條件之一,而唔係只寫「完成百分之若干」。
邊種情況要停低重對
出現以下任何一項,建議停低,重做對齊表再決定:
- 三間單總價差很遠,但分項名稱完全對唔上;
- 大量金額塞入「雜項/其他/暫定」而無可讀明細;
- 單位混用(呎/項/套)而無換算註;
- 舊樓假設(重做防水/改喉)只口頭、無書面;
- 套餐無面料上限同升級差價公式;
- 隱蔽項無驗收點同相片安排;
- 要求過高訂金或付款條件難以量化;
- 有人話「保證同裝修報價指數一樣」卻唔肯寫範圍同除外。
停低唔係拖延,而係避免用錯口徑嘅裝修報價指數去「確認」一份其實欠欄位嘅單。Homore 唔代推公司、唔保證價錢;工具只助你睇清結構。呢度唔係法律意見;合約、保險或爭議請向相關部門、消委會途徑或專業人士查詢。
同批價錢頁點樣串住用
batch01 十篇可以當工具箱:先讀指數點睇同單位點讀,建立口徑;再用三間對齊同工種佔比拆結構;局部、二手、套餐按你屋企類型選讀;人工物料比例同隱蔽標籤用來抓紅旗;預算緩衝決定你內部可承受嘅突發空間。唔需要一次讀晒,但「清單對齊+單位一致+書面假設」三件事幾乎份份單都適用。
內部連結只連已上線頁;同批未上線 sibling 上線後再互連。CTA 維持單一:免費 AI 分析報價單內容 → /quote-scan。
簽約前最後十分鐘
簽約或付訂前,用十分鐘重跑一次:
- 業主清單同報價範圍係咪同一版?
- 單位口徑有冇混用未註?
- 暫定/另計有冇上限同觸發?
- 隱蔽或舊樓假設有冇書面?
- 付款、完工日、驗收、保養有冇寫?
- 你內部緩衝同「裝修報價指數」對照有冇分開標籤?
全部打勾先付訂。任何一項靠口頭,請改書面。呢度唔係法律意見;有爭議會影響你之後變更、執漏同尾數談判空間。
業主剔選清單
- 對照範圍已寫
- 單位口徑一致
- 知中位/平均/區間/樣本數
- 樣本假設已知或標未知
- 分開可見同另計暫定隱蔽
- 唔只用總價對一個數
- 準備對三份單
- 明白建築投標≠家居指數
- 指數唔代替變更同驗收
- 已備份報價檔
常見中伏同點避
官方物價口徑撈埋
三套口徑唔好混。
淨睇中位
欠欄位就無從對。
壓價到不合理
低位可能較簡規格。
忽略變更緩衝
指數多反映簽約範圍。
保證同指數一樣
保證要寫範圍物料工期;指數唔係合約。
相關攻略
FAQ
常見問題
裝修報價指數係咪政府公布?
家居無單一官方保證價指數;建築投標指數口徑不同。
中位一定啱過平均?
散佈大時中位較穩;樣本偏樓型亦會偏。
高過區間一定貴?
唔一定;或規格更高或含暫定。
可唔以指數代替三間報價?
唔可以;仍要對齊清單再比。
Homore 俾唔俾保證價?
唔會;只提供分析報價單內容工具。
參考
參考資料(2026年10月核對)
- 消費者委員會|不想超支再超支?裝修報價單要識睇!
- 消費者委員會|裝修報價單要詳細:各項工程項目
- 消費者委員會|倡規範家居裝修研究新聞稿
- 消費者委員會|裝修工程質素不符要求釀糾紛新聞稿
- 香港仲裁公會等|《香港裝修指引》(06/2022)
- 香港測量師學會|家居裝修工程建議涵蓋條款及細則清單(2024-04-10)
- 政府統計處|建築工程投標價格指數(公開統計表)
Homore 唔係判頭,唔保證價錢、工藝或搜尋排名。並列比較報價,唔代推單一公司。呢度唔係法律意見;涉及合約、保險或爭議,請向相關政府部門、消委會途徑或專業人士查詢。
下一步
有報價單,就逐項核對清楚
用 Homore 分析報價單內容,睇有寫、寫得含糊同未列嘅項目,再帶住具體問題問返公司。
