裝修公司走佬、爛尾點算?預防同應對攻略

收咗錢唔開工、做一半失聯點算?簽約前點預防、出事後 7 步:停付款、留證據、書面追、消委會、海關、小額錢債。

本篇目錄9 節

呢個唔係少數人嘅憂慮。消委會 2024 年研究嘅消費者調查顯示,已委託裝修公司嘅受訪者最擔心嘅三件事係:工程「爛尾」(73%)、施工質素欠佳(61%)、裝修公司收款後失聯(59%)。同一研究指,消委會 2017 至 2023 年共接獲 1,205 宗家居裝修服務投訴。

呢頁分兩半:簽約前點減風險,出事後點做。呢度唔係法律意見。

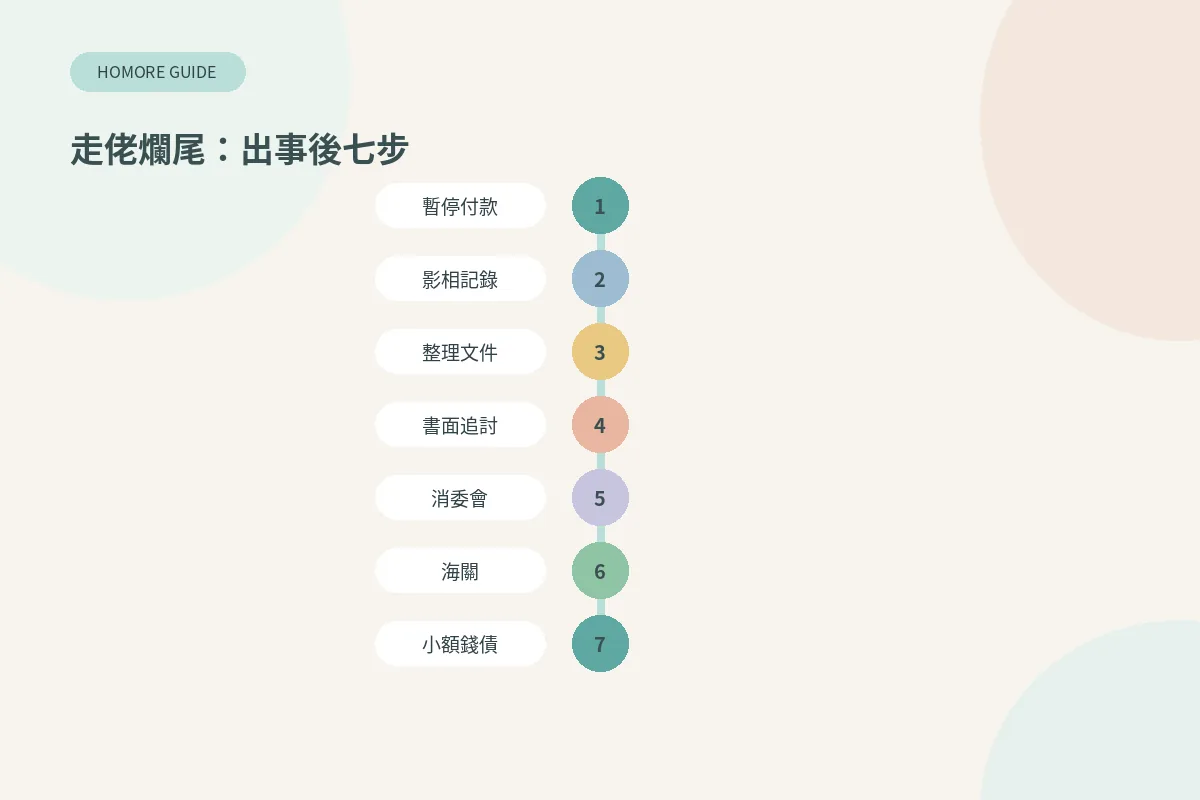

裝修公司走佬或爛尾應對七步流程圖
用文字訊息記錄裝修決定、金額同工序作證據

上半:簽約前 5 個預防位

1. 查公司。

公司註冊處提供電子查冊服務,可以查註冊公司嘅現況資料同已登記文件影像。對返報價單上嘅公司名同簽約嗰間係咪同一間。

2. 首期唔好太大,付款掛工序。

消委會引香港樓宇檢驗學會建議,付款最好分 4 期,第 1 期訂金最好唔超過工程總額 40%;每期時限要有明確準則,避免用「完成工程的30%」呢類難量化講法;尾數喺完成驗收後先付。詳細睇付款分期對照。

3. 報價寫齊公司資料同簽章。

香港測量師學會清單建議報價寫明公司名稱、地址、授權人簽名同公司印章。

4. 所有決定留文字。

《香港裝修指引》(業界建議,非法例)建議口頭傾好嘅決定,之後用文字訊息複述一次留紀錄。

5. 每期付款前睇進度。

消委會建議按進度分階段付款,每期付款前先檢視進度同核對費用。

下半:出事後 7 步

步做咩點解
1暫停再付款未完成嘅工序唔好預付
2影相錄影、記低現場狀態、點算物料之後要證明做咗幾多
3整理文件:報價、合約、收據、對話紀錄香港測量師學會建議保留所有協議、變更、收據、對話紀錄
4書面要求對方回覆同復工,寫清期限留低你有追討嘅紀錄
5向消委會投訴消委會處理家居裝修投訴,可以協助調停
6懷疑收錢時已無意做,可向海關舉報《商品說明條例》第 13I 條:商戶接受付款時,如意圖不供應、或冇合理理由相信可以喺指明或合理時間內供應,即屬不當地接受付款
7金額 75,000 元或以下,可考慮小額錢債審裁處司法機構指審裁處處理不超過 75,000 元嘅申索,訴訟各方唔可以由律師代表出庭

超過 75,000 元,或者合約有調解、仲裁條款(例如《香港裝修指引》(業界建議,非法例)標準報價單範本寫明先交香港仲裁公會調解),就要睇合約同尋求法律意見。

消委會亦有投訴個案:裝修公司為追尾數,涉嫌將客戶單位鐵閘上鎖同拆走已安裝物件。遇到呢類情況,消委會個案中投訴人表示會考慮報警同尋求法律意見。

開工前後嘅警號

以下唔等於一定出事,但見到就要提高警覺、慢啲落錢:

  • 收咗訂金之後一路拖、唔肯定開工日
  • 要求大額現金、唔肯出正式收據
  • 乜都口頭講,唔肯寫落單
  • 開工冇耐就頻頻話要加錢
  • 聯絡越嚟越難,覆得越嚟越慢
  • 報價單同簽約公司名、銀行戶口名唔一致

見到幾個一齊出現,先停低、對返報價同合約,再決定落唔落下一期錢。

由第一日開始留證據

爛尾唔係即時發生,證據要由頭儲起。香港測量師學會建議保留所有協議、合同、變更記錄、發票、收據同對話紀錄。至少留低:

  • 報價單、合約(連所有附件同修訂)
  • 每期付款嘅收據或轉賬紀錄
  • 所有文字對話(決定、加減、改期)
  • 每個階段嘅現場相片、影片(日期可見)
  • 管理處、保險等相關文件

決定口頭傾好,之後用文字複述一次留紀錄,係《香港裝修指引》(業界建議,非法例)都建議嘅做法。

首期同分期:最實際嘅防線

預防爛尾最實際一招,係錢唔好行得太前。消委會引香港樓宇檢驗學會建議:付款分 4 期、第 1 期訂金最好唔超過工程總額 40%、每期掛明確工序、尾數驗收後先付。詳情睇付款分期對照。

想搵人接手點做

換人之前,先搞清楚三樣:已經俾咗幾多錢、做咗幾多工、手上有咩物料。影晒相、點算物料、寫低現場狀態,先至好叫新公司報價。

重新問價用返同一份範圍問,避免新報價又漏項——先睇漏報清單;新合約條款睇裝修合約清單;完工點驗睇驗收清單攻略。

求助渠道一覽

搵邊個處理咩要知
消委會接受家居裝修投訴、同商戶調停可先投訴,留低個案編號
海關《商品說明條例》第 13I 條不當接受付款懷疑收錢時已無意做先用到
小額錢債審裁處不超過 75,000 元嘅金錢申索各方唔可以由律師代表出庭
律師/法律意見超過 75,000 元或複雜爭議合約有調解仲裁條款要跟

呢個係一般途徑,實際點行以相關機構為準。呢度唔係法律意見。

簽約時寫定嘅防線

  • 公司全名、地址、授權人簽名同公司印章(對返你查過嘅公司)
  • 付款分期、每期掛明確工序、首期唔好太大
  • 完工、驗收、執漏同尾數點掛鈎
  • 終止條款:邊種情況可以終止、點賠償
  • 爭議解決:調解、仲裁或專家裁定

呢啲條款出事先用到,所以簽之前就要寫清楚。逐條點睇,睇裝修合約清單。

出事當日剔選清單

  • 停止任何新付款
  • 現場相片、影片(日期可見)
  • 報價、合約、收據、對話紀錄備份
  • 已發書面要求,寫明回覆期限
  • 已查公司註冊狀態
  • 已向消委會查詢或投訴

想重新搵人接手,用返同一份範圍問價,先睇漏報清單,避免新報價又漏項;新合約條款睇裝修合約清單,完工點驗睇驗收清單攻略。

呢度唔係法律意見;有爭議可以搵消委會或律師。Homore 唔係判頭,唔保證價錢、工藝或搜尋排名。並排比較報價,唔代推單一公司。

FAQ

常見問題

裝修公司收咗訂金唔開工,可以點?

先停付款、留證據、書面追討。可以向消委會投訴;如懷疑對方收款時已無意提供服務,可參考《商品說明條例》第 13I 條向海關舉報。呢度唔係法律意見。

訂金俾幾多先穩陣?

消委會引香港樓宇檢驗學會建議,付款分 4 期,第 1 期訂金最好唔超過工程總額 40%,尾數完成驗收後先付。實際以合約為準。

小額錢債審裁處處理幾多錢?

司法機構指處理不超過 75,000 元嘅金錢申索;唔可以為咗符合上限而拆開申索,但可以放棄超出部分。訴訟各方唔可以由律師代表出庭。

點查裝修公司係咪真係註冊咗?

公司註冊處有電子查冊服務,可查註冊公司現況資料同已登記文件。

消委會可以幫到咩?

消委會接受家居裝修投訴,會同商戶調停;消委會 2024 年研究亦建議用調解等另類爭議解決方法處理裝修糾紛。

參考

來源

下一步

有報價單,就逐項核對清楚

用 Homore 分析報價單內容,睇有寫、寫得含糊同未列嘅項目,再帶住具體問題問返公司。

回到頁頂

Homore 裝修讀本

由 Homore 編輯部整理,幫你喺問價同簽約前睇清楚。

Homore 唔係判頭,唔保證價錢、工藝或搜尋排名。並排比較報價,唔代推單一公司。mock/未認領公司唔當推薦。
